११ पुस २०८१, बिहिबार | Thu Dec 26 2024

चिलिमे–त्रिशूली २२० केभी प्रसारण लाइन निर्माण सम्पन्न



काठमाडौ । त्रिशूली नदी र त्यसका सहायक खोलाहरूमा निर्माणाधीन तथा निर्माण हुने जलविद्युत आयोजनाहरूबाट उत्पादित विद्युत् राष्ट्रिय प्रणालीमा प्रवाह गर्न सुरु गरिएको चिलिमे–त्रिशूली २२० केभी प्रसारण लाइनको निर्माण सम्पन्न भएको छ ।

रसुवाको आमाछोदिङमो गाउँपालिका थम्बुचेतस्थित चिलिमे हब सब स्टेसनदेखि नुवाकोटको किस्पाङ गाउँपालिकाको पहिरेबेंंसीस्थित त्रिशूली थ्री बी हब सब स्टेसनसम्मको २८ किलोमिटर प्रसारण लाइन निर्माण सम्पन्न भएको हो ।

दसैँ र तिहारको सार्वजनिक विदामा समेत कर्मचारी, निर्माण व्यवसायी अहोरात्र खटी प्रसारण लाइन निर्माण सम्पन्न गरिएको नेपाल विद्युत् प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले बताए ।

कार्यकारी निर्देशक घिसिङले प्राधिकरणको सहायक कम्पनी चिलिमे जलविद्युतको अगुवाइमा निर्माण भएका १११ मेगावाटका रसुवागढी र ४२।५ मेगावाटको साञ्जेनसहित रसुवामा निर्माणाधीन तथा निर्माण हुने जलविद्युत आयोजनाको विद्युत् प्रवाहका लागि प्रसारण लाइन पूर्वाधार तयार भएको उल्लेख गरे। रसुवागढी र साञ्जेन आयोजना निर्माण सम्पन्न भई विद्युत् उत्पादनको चरणमा छन् ।

‘उत्तरतर्फको छिमेकी देश चीनसँगको विद्युत् व्यापारका लागि चिलिमे–केरुङ अन्तर देशीय प्रसारण लाइन निर्माण गर्न लागिएको छ, चिलिमे–त्रिशूली प्रसारण लाइनले नै चीनलाई जोड्ने छ ।’

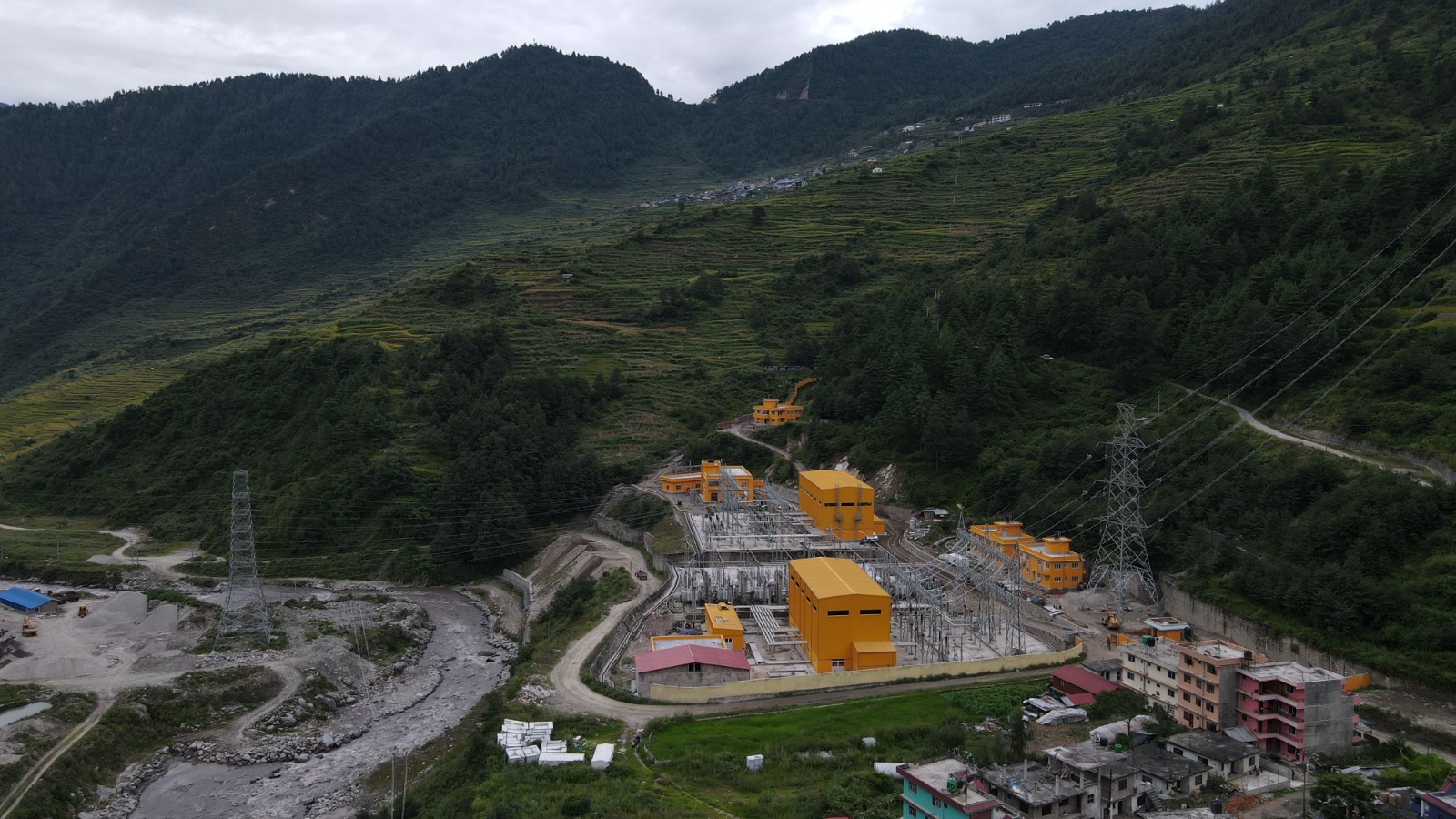

चिलिमे–त्रिशूली २२० केभी प्रसारण लाइन आयोजनाअन्तर्गतै २२०÷१३२÷३३ केभी का चिलिमे हब र त्रिशूली थ्री बी हब सब स्टेसन निर्माण सम्पन्न भइसकेका छन् । त्रिशूली थ्री बी हब सब स्टेसनमा आएको विद्युत् काठमाडौँको माता तीर्थसम्मको त्रिशूली–काठमाडौँ २२० केभी प्रसारण लाइन हुँदै राष्ट्रिय प्रणालीमा समाहित हुनेछ । सान्जेन र रसुवागढी जलविद्युत आयोजनाहरूबाट उत्पादित विद्युत् चिलिमे हब सब स्टेसनमा जोडी चिलिमे–त्रिशूली प्रसारण लाइन हुँदै राष्ट्रिय प्रणालीमा समाहित हुनेछ ।

२८ किलोमिटर लामो प्रसारण लाइनका लागि ७६ वटा टावर निर्माण गरिएका छन् । प्रसारण लाइन समुद्री सतहबाट ६८० देखि २६०० मि।सम्म पर्ने भूभागमा निर्माण गरिएको छ । ३३ वटा टावर पहुँच सडक नै नभएका ठाउँमा निर्माण गर्नु पर्ने अवस्था थियो । उक्त स्थानसम्म पुग्न छुट्टै पहुँच सडक निर्माण गरिएको छ ।

आयोजनाले लाइन निर्माणका लागि २० किलोमिटरभन्दा बढी पहुँच सडक निर्माण गरेको प्राधिकरणको उच्च भोल्टेज ग्रिड विभागका निर्देशक थर्क बहादुर थापाले बताउनुभयो । निर्देशक थापाले खच्चड र मानिसबाट निर्माण सामग्री र उपकरणहरू ढुवानी गरी ९ वटा हेलिकोप्टरबाट निर्माण सामग्री ढुवानी गरी २ वटा टावर निर्माण गरिएको उल्लेख गरे ।

उत्तर गया गाउँपालिका–१ तिरुबाट सोही वडाको सिरुचेतसम्म १ हजार २ सय ३५ मि। लम्बाइमा तार तानिएको छ । मैलुङखोलामाथि पर्ने उक्त खण्ड ९मैलुङ क्रसिङ¬०मा ड्रोनको प्रयोग गरी तार तानिएको थियो ।

प्रसारण लाइन अन्तर्गत चिलिमे–मैलुङ खण्ड २० किलोमिटर डबल सर्किट र मैलुङ–त्रिशूली थ्री बी हबसम्म ८ किलोमिटर चार ९मल्टी० सर्किट लाइन निर्माण गरिएको छ । कोरियन कम्पनीहरूको अगुवाइमा निर्माणाधीन २१६ मेगावाटको माथिल्लो त्रिशूली–१ जलविद्युत आयोजनाको विद्युत् जोड्नका लागि मल्टी सर्किट लाइन बनाउन लागिएको हो । माथिल्लो त्रिशूली–१ले मल्टी सर्किट लाइन बनाउँदा भएको खर्चको ६० प्रतिशत रकम बेहोर्ने छ ।

अनुमानित लागत ३ अर्ब ६२ करोड ८९ लाख अमेरिकी डलर रहेको चिलिमे–त्रिशूली आयोजनामा नेपाल सरकार तथा नेपाल विद्युत् प्राधिकरणको लगानी र जर्मन विकास बैक ९केएफडब्लू०को अनुदान रहेको छ । युरोपेली युनियनले स्थापना गरेको युरोपेली लगानी बैक ९इआइबी०को आयोजनामा सहुलियतपूर्ण ऋण रहेको छ ।

प्रसारण लाइन र सब स्टेसन निर्माणका लागि चिनियाँ कम्पनी पिङ गाओ ग्रुप अफ कम्पनजीसँग २०७४ को कात्तिकमा ठेक्का सम्झौता भएको थियो । ठेक्का सम्झौता २०७४को पुसमा कार्यान्वयनमा आएको थियो ।

प्रकाशित मिति : १९ कार्तिक २०८१, सोमबार  १ : २६ बजे
